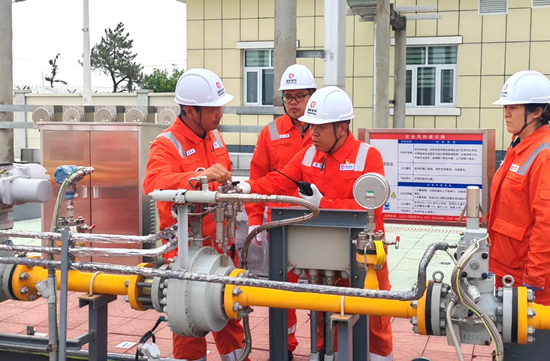

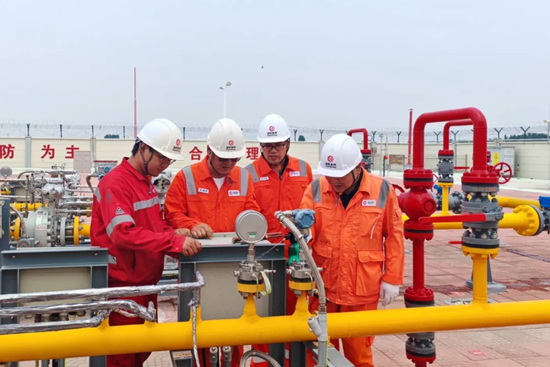

6月29日,国家管网集团山东公司济南西站供济华新增下载项目投产通气。该项目实现“当月批复、当月投产”,刷新了山东公司新增下载点项目投产效率纪录。投产当日,长清作业区严格执行投产方案,有序开展气体分段置换、分阶段升压稳压作业,与集团公司调控中心、山东公司生产监视与应急指挥中心三向联动,保证项目一次投产成功。

济南济华燃气是济南市主城区核心城市燃气保供企业之一。该项目投用后,顺利打通了山东省内主干天然气管网气源下载通道,能够有效满足辖区居民采暖、工商业等日益增长的用气需求,全面提升区域供气保障能力。

为提升管理效能、保障项目早日投产,山东公司以流程优化推进管理革新。针对审批层级多、跨部门协调事项繁杂等问题,依托IMS、PPS系统完成投产条件检查模块迭代推广,打通横向业务壁垒、厘清纵向层级权责,实现投产业务线上闭环流转,审批总时长缩减70%。

依托“后台决策、中台赋能、前台执行”协同体系,打通气源输送“快车道”。山东公司市场部靠前服务,接到用户用气申请后,第一时间组织长清作业区、济南济华燃气现场对接,安排部署新增下载点报审及后续投产工作,将“等流程、分阶段”转变为“同步办、并联干”,将原本跨月的审批周期压缩至当月办结。
项目审批期间,生产部指导作业区完成投产方案编制及审批、投产前检查、问题整改销项以及各项投产手续报批,做好投产准备工作。生产监视与应急指挥中心作为关键中台枢纽,负责投产计划初审、24小时运行集中监视、应急值班、数据分析及统筹指挥,全面保障投产作业安全平稳开展。
下一步,山东公司将系统总结本次高效投产成熟经验,持续优化项目全流程服务模式,以更高效率、更优服务保障山东省民生用气与绿色低碳发展。
